向日葵
首页 光伏 正文

中国能建山西电建承建的德克姆哈雷30兆瓦光伏储能项目移交

光伏

当地时间6月15日,中国能建山西电建承建的厄立特里亚最大光伏储能电站——德克姆哈雷30兆瓦光伏储能项目运营移交。

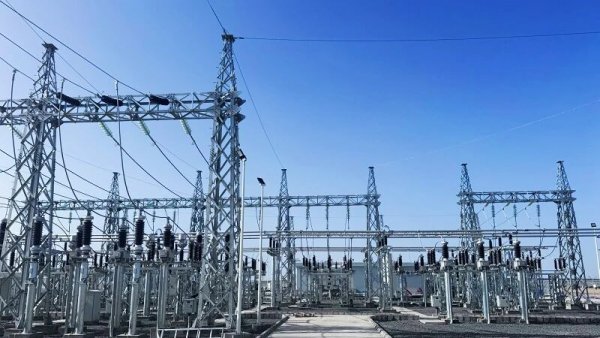

项目位于厄立特里亚首都阿斯马拉以南的德克姆哈雷镇,为该国当前装机规模最大的光伏电站,也是中厄共建“一带一路”、深化能源领域务实合作的标志性工程。项目建设容量为30兆瓦光伏电站(含15/66千伏升压站)+15兆瓦/30兆瓦时储能系统,以及接入对端约750米的66千伏架空输电线路。

项目投产后,预计年发电量可达7389万度,可显著减少化石能源消耗和二氧化碳排放,助力厄立特里亚优化能源结构、降低供电成本、改善民生用电条件。

长期以来,厄立特里亚50%居民面临电力短缺困扰,首都阿斯马拉及周边地区频繁拉闸限电,医院、学校、工厂等深受影响。配套储能系统可有效平抑光伏发电的间歇性与波动性,确保电力供应稳定可靠,助力将“电荒”之困逐步转化为发展之机。同时将显著减少化石能源消耗和二氧化碳排放,助力厄立特里亚优化能源结构、降低供电成本、改善民生用电条件。

建设初期,当地地质环境复杂、物资供给紧缺、跨境物资运输调配难度大,加之多国工作人员协同作业带来的跨文化沟通难题,多重考验叠加之下,为项目建设带来了重重挑战。

面对难关,项目部充分发扬“特别能吃苦、特别能战斗、特别能奉献、特别能创效”的优良传统,迎难而上,全面统筹安全、质量、进度与环保要求,高效推进土建施工、设备安装、系统调试等各项工作。

项目调试攻坚阶段,施工图纸与设计方案存在偏差,严重制约调试进度。项目团队紧密结合现场实际,围绕保护闭锁、跳闸动作、遥信告警等各类逻辑功能,对线路实行区块化分类排布,统筹整合公共信号集中布设,逐项梳理设备线路问题。

从单台断路器52处点位逐项整改,到现场改线、后台系统核验,仅耗时一日便完成全部断路器全流程优化处置。在保障电气设备运行功能完整可靠的前提下,优化内外配线逻辑,切实提升了设备运行的稳定性与安全系数,为项目按期移交打通关键堵点。项目已于2026年4月实现全容量并网发电,并顺利通过厄立特里亚电力公司终验,按期完成整体交付。

项目团队深度融入当地社会,积极参与2026年“汉语桥”厄立特里亚赛区决赛、厄立特里亚独立33周年文化交流等本土特色活动,持续深化中厄文化互动,架起中厄民心相通的桥梁。

在推进属地化进程中,项目部广泛吸纳当地劳工,常态化开展施工技能、安全规范及设备操作专项培训,推动就业增收的同时,实现了中国施工技术、标准体系与管理经验的“软着陆”,进一步厚植了两国友谊根基。

                      </table>
                                </td>
    </tr>
  </table></td>
<td width="300" valign="top" bgcolor="#FFFFFF">

中国能建山西电建承建的德克姆哈雷30兆瓦光伏储能项目移交

  • 时间: 2026年06月22日
  • 分类: 光伏
  • 浏览: 10
    上一篇 聚力绿色能源协作 共绘高原振兴蓝图
    下一篇 历史上的今天 (6月22日)

    发表评论

    还没有评论
