6月11日,国道108宁强县五丁关隧道1兆瓦光储项目顺利通过竣工验收,正式投入常态化运营。该项目建成投用,有效破解了特长隧道机电运维能耗高、成本高痛点,以清洁能源赋能干线公路绿色转型,为陕川交界国省干线低碳、高效、安全运维提供了良好示范。

国道108五丁关特长隧道是陕川两地重要交通要道,通行保障能力直接关乎群众出行安全和区域经济发展。针对隧道机电设备体系复杂、能耗电费偏高的运营短板,为深入践行绿色交通发展理念,降低公路运维能耗成本,汉中市公路局统筹谋划、科学决策,由宁强公路段牵头实施五丁关隧道1兆瓦光储项目建设。
该项目于2022年2月开工,2023年11月顺利完工。建设期间,宁强公路段压实主体责任,从严抓施工安全、工程质量全流程管控;各设计、施工、监理单位协同联动、高效作业;长安大学、宁强县交通运输局、国网宁强县供电分公司等单位全力保障,高效推进工程建设、并网调试等各项工作,项目按期交工并顺利进入试运营阶段。
经过两年多稳定试运行,项目节能降耗、保供稳运综合效益凸显。截至2025年底,项目累计发电量238万度,日均发电量3270度,自发自用率达43%,可保障隧道通风、照明等机电设备日常用电需求,富余电量并入公共电网,构建起“自发自用、余电上网”闭环用能模式。项目核心设备经受多轮极端天气考验,设备完好率稳定保持99.5%,运行安全稳定。

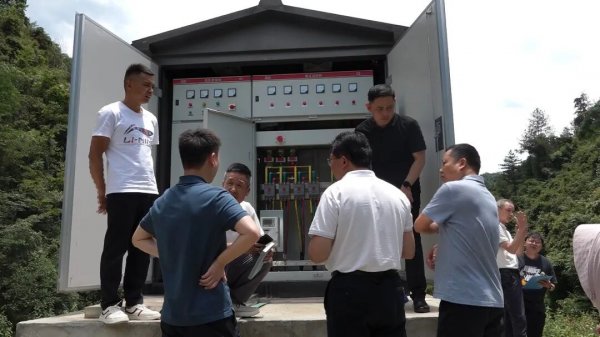

本次竣工验收严格按照公路工程建设规范,通过现场核查、资料审验、性能检测、综合评审等环节,项目各项指标全部达标,顺利通过竣工验收,正式移交宁强公路段管理运营。
经测算,该项目投运后,预计每年可节约标煤约146.7吨,减少二氧化碳排放约892.2吨,每年节约隧道运维电费33.4万元,实现生态效益、经济效益双向共赢。同时,项目打通干线公路沿线闲置空间清洁能源利用路径,探索形成可复制、推广的公路光储一体化建设运营模式。
