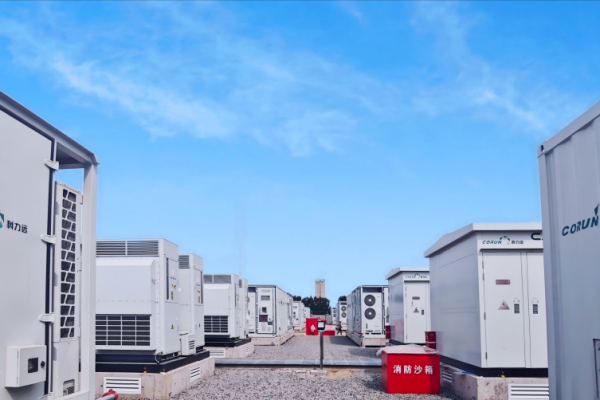

近日,由中国华西四川机司匠造的馆陶县100MW/400MWh独立储能项目成功并网通电,标志着公司新业务领域取得突破性进展。机司铁军千里北上,在严寒中勇拓新域,在星夜下使命必达,为国家“双碳”战略写下生动注脚,为企业开拓储能新赛道竖起示范标杆。

项目位于河北省邯郸市馆陶县,总占地面积34.5亩,配置16套6.25MW/25MWh储能单元,同步建设110kV升压站。该项目为全球首次规模化应用392Ah电芯,单体容量较常规产品提升25%,能量密度突破420Wh/L。
11月的冀北,零下五度,白雪皑皑。项目团队仅用20余天,完成人员集结、现场踏勘、临建搭设,以召之即来、来之能战的执行力,在冰封大地间强势开局。
面对储能项目工序衔接紧、交叉作业多等问题,机司铁军轮班作战,直面北方冬季严寒“冻”真格的考验:30天,储能区设备基础全面完工;15天,设备吊装精准就位;30天,全站设备调试高效闭环。项目最终提前4天圆满完成并网发电,用汗水与智慧兑现高质量履约承诺,跑出机司加速度。
储能电站的安全管控如履薄冰,电池簇成组后直流电压高达1500V,高压试验与倒送电操作容错率为零。50吨电池舱、80吨主变压器吊装、深基坑、有限空间等多重风险交织,施工难度极大。
项目团队坚持“安全第一、全程可控”原则,针对高危破坏性试验,全部安排在夜间无闲杂人员时段开展,管理人员通宵旁站盯控;超危大吊装作业实行全过程“一对一”监护,所有操作严格执行持证上岗制度,做到风险辨识前置、隐患排查日清日结,确保工程建设全过程高标准、零事故,筑牢1500V绿色储能安全屏障。
品质藏于毫米之间。项目团队从开工第一铲起,便锚定零缺陷目标,主动优化施工工艺。项目采用C35早强混凝土,搭设保温棚、覆盖保温棉被,在严寒中与时间赛跑,保障混凝土15天达标吊装强度。

同时,对电池舱PCS一体机基础实施毫米级精准管控,接地网搭接、防水施工等各道工序严格遵循规范标准,从源头保障工程基础稳固可靠。正是这份极致精耕细作,让这座搭载全球首款392Ah大容量电芯规模化应用的储能电站,成为经得起时间检验的高品质建造标杆,为电站长效稳定运行注入硬核基因。
从南海之滨到冀北平原,从冰雪隆冬到初夏新绿,180个日夜的极限奔赴,180个日夜的精工匠造。站在馆陶县独立储能项目并网通电的全新起点,中国华西四川机司将持续深耕新型储能核心赛道,坚守高品质建造、高质量履约,全力打造新能源标杆工程,为区域绿色低碳高质量发展、国家“双碳”目标圆满实现,持续贡献机司铁军力量!
