据EESA数据库统计,2025年11月广东省完成储能项目备案224个,从应用领域结构看,备案主要集中在电网侧与用户侧,其中备案规模主要由电网侧储能贡献,而项目数量则更多来自用户侧,电源侧占比相对较低。
独家解读:11月广东省备案数据出炉!
(一)独立储能备案在政策引导下有序推进
广东省储能项目备案结构整体保持稳定,独立储能仍是配置规模的最主要来源。11月备案项目中,独立储能在总能量规模中占据明显优势,占比达到86.8%,继续主导当月储能配置结构。

数据来源:EESA数据库

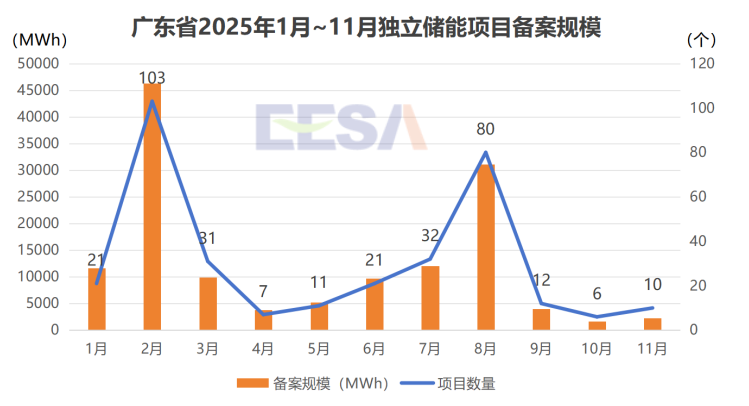

从全年节奏看,独立储能备案规模在2月和8月出现阶段性抬升,主要受年度建设计划申报政策集中释放影响。今年2月,国家发展改革委和国家能源局联合发布《关于深化新能源上网电价市场化改革促进新能源高质量发展的通知》(136 号文),明确推动新能源电量全面参与电力市场交易、上网电价由市场形成。
在此政策背景下,广东省能源局同步启动《2025年度新型储能电站项目建设计划第一批申报工作》,明确以具备开工条件的项目为重点申报对象,各地市在统一申报窗口期内集中报送储能项目,带动独立储能备案规模在 2 月出现阶段性抬升。随后,7月广东省能源局在《关于报送2025年度第二批新型储能电站项目建设计划的通知》中明确提出,同一220KV供电片区原则上不超过1座独立储能电站,并要求各地市结合电网承载能力、接入条件和项目成熟度,对集中申报项目进行筛选和调整。在此背景下,年内后续月份独立储能项目备案节奏逐步回归理性,项目推进更加注重条件匹配与实际落地可行性。

数据来源:EESA数据库

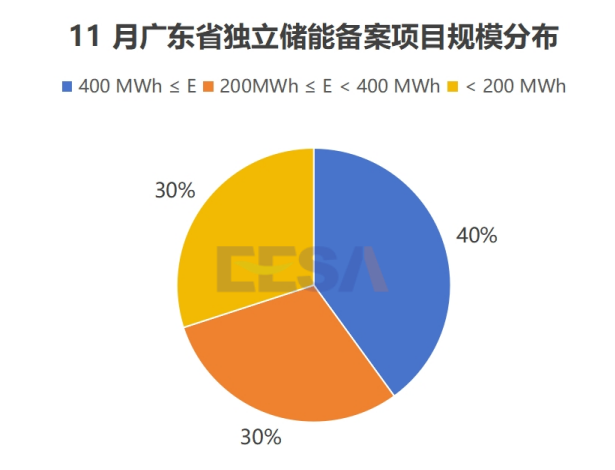

从11月广东省独立储能备案项目规模分布来看,项目配置以中等规模为主。其中,400MWh以上项目占比约40%,为当月主要规模类型;200~400MWh项目占比约30%,与200MWh以下项目(约30%)共同构成中小规模独立储能的主体结构。
从配置参数看,当月独立储能项目储能时长以2小时为主,技术路线相对统一。整体来看,广东省独立储能项目规模与时长配置与电网侧调峰调频需求相匹配,体现出当前项目推进以工程落地和规模化实施为导向的特征。
(二)工商业储能备案节奏回归常态,项目推进由“集中释放”转向理性推进

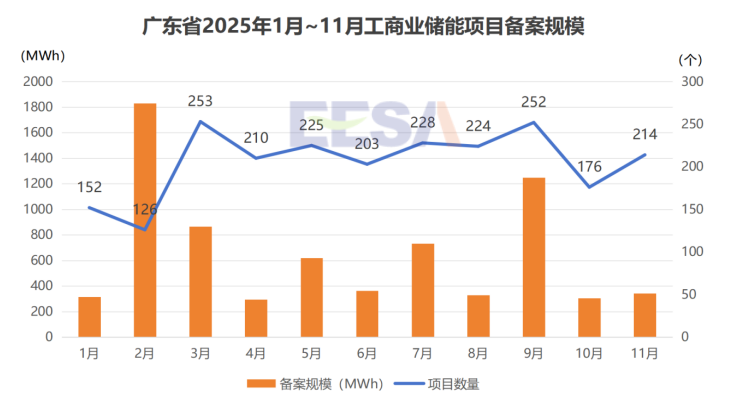

从月度变化看,2025年11月广东省工商业储能项目备案数量维持在年内常态水平,项目申报节奏整体平稳。数据显示,11月广东省工商业储能备案项目共214个,略高于年内月均约195个的水平,仍处于常态波动区间内。较10月的176个出现一定回升,其中新增项目主要来自工厂配储及充电站配储应用场景。

数据来源:EESA数据库
但需注意,2 月工商业储能备案规模的显著抬升具有明显的个案特征。当月备案中集中出现清远高新区电子信息产业园 200MW/800MWh、连州华商能源 300MW/600MWh、珠海云上智城数据中心 100MW/200MWh 等超大体量项目,单体规模显著高于常规工商业储能项目,仅少数项目即对当月备案规模形成主要支撑。在剔除上述特殊大项目后,其余工商业储能项目的规模分布与年内其他月份基本处于同一区间,说明 2 月备案规模的阶段性抬升主要源于结构性因素,而非整体项目放量。

数据来源:EESA数据库

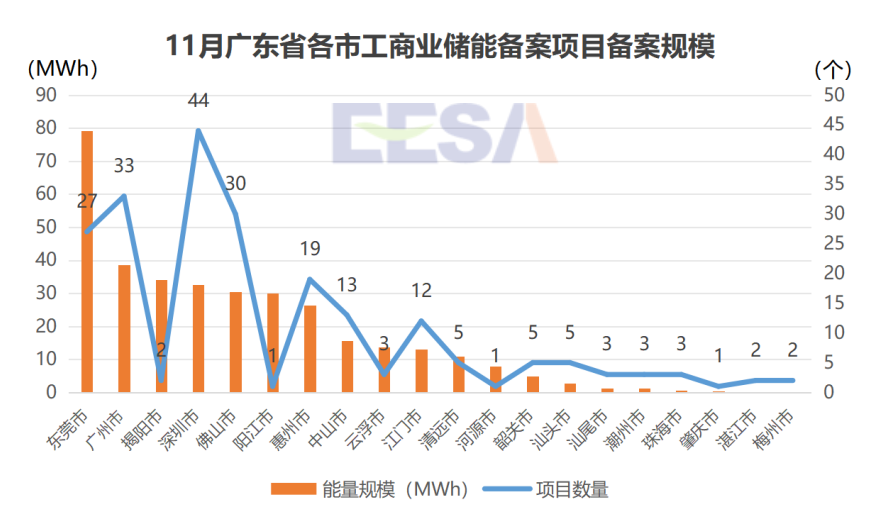

从市级分布看,广东省工商业储能备案呈现出明显的“制造业城市集中、头部城市领跑”的特征。备案项目主要分布在珠三角及部分产业基础较强的地市,项目数量与能量规模均向重点工业城市集中。其中,东莞、广州、佛山、深圳四市合计贡献了全省工商业储能备案项目数量的63%,成为工商业储能备案的核心来源。

数据来源:EESA数据库

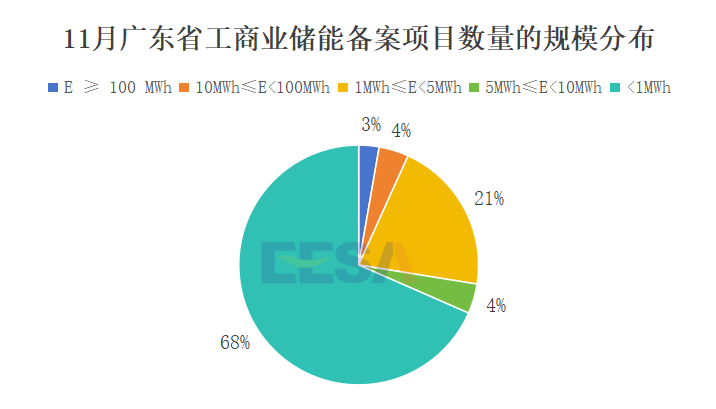

从备案结构看,11月广东省工商业储能备案项目数量的规模分布中,中小规模项目占据主体地位。其中,小于1MWh的项目占比约68%,1~5MWh项目占比约21%,合计接近九成,构成当月工商业储能备案的主要规模区间。

数据来源:EESA数据库

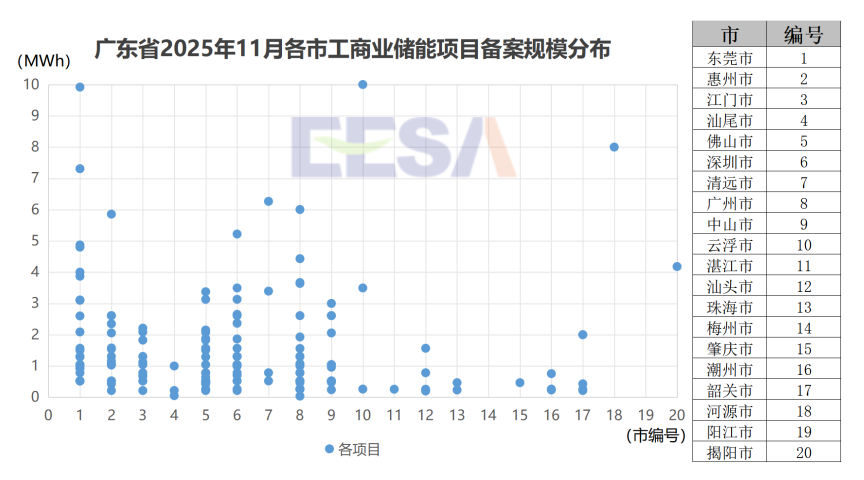

在此基础上,进一步从单体项目维度对规模分布进行观察,在剔除阳江市和揭阳市各30MWh的单体极端项目后,广东省11月各市工商业储能项目规模分布呈现出更加集中的特征。其余项目规模主要分布在0~5MWh区间内,1~3MWh项目占据主体,整体呈现“小而分散、贴近用户负荷”的典型工商业储能特征。整体来看,中小规模项目仍是广东省工商业储能备案的主要构成,说明当月工商业储能备案并非由普遍放量驱动,而是以常规中小规模项目稳步推进为主。

数据来源:EESA数据库

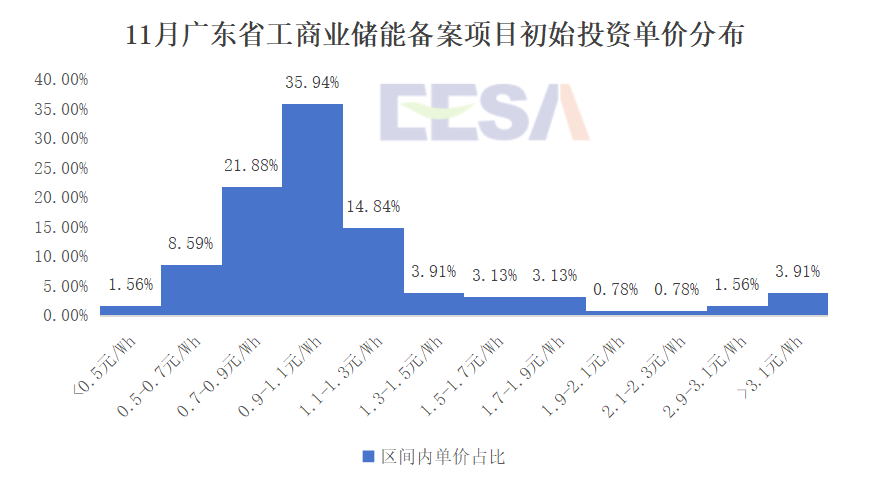

在成本层面,广东11月工商业储能项目初始投资单价集中于0.7~1.1元/Wh 区间,成本中枢已基本稳定,为中小规模工商业储能项目持续放量提供了现实基础。
(三)结构趋稳,广东储能进入按需配置阶段
总体来看,11月广东省储能项目备案在保持较高活跃度的同时,结构特征进一步清晰。独立储能与工商业储能在不同应用场景下协同推进,项目规模与功能定位逐步分化,储能项目建设正更加贴近电力系统实际需求。
在新型电力系统建设持续推进、电力市场机制不断完善的背景下,储能发展逻辑正由单纯扩张转向按需配置、注重效率。随着项目经验积累和技术路径成熟,广东省储能在支撑电网安全运行和能源管理优化方面的基础性作用将持续巩固。
