北极星风力发电网获悉,近日,云南昆明禄劝彝族苗族自治县尖包山风电场风电项目选择投资开发主体招标公告发布。
根据招标公告,禄劝彝族苗族自治县尖包山风电场风电项目,装机容量7.85万千瓦,是云南2025年第二批新能源项目开发建设方案中项目。
本次招标范围为负责该项目的资金筹措、项目建设、项目运营管理等。计划开工时间为2026年7月30日前,计划并网投产时间为2027年12月31日。项目合作期限为25年。

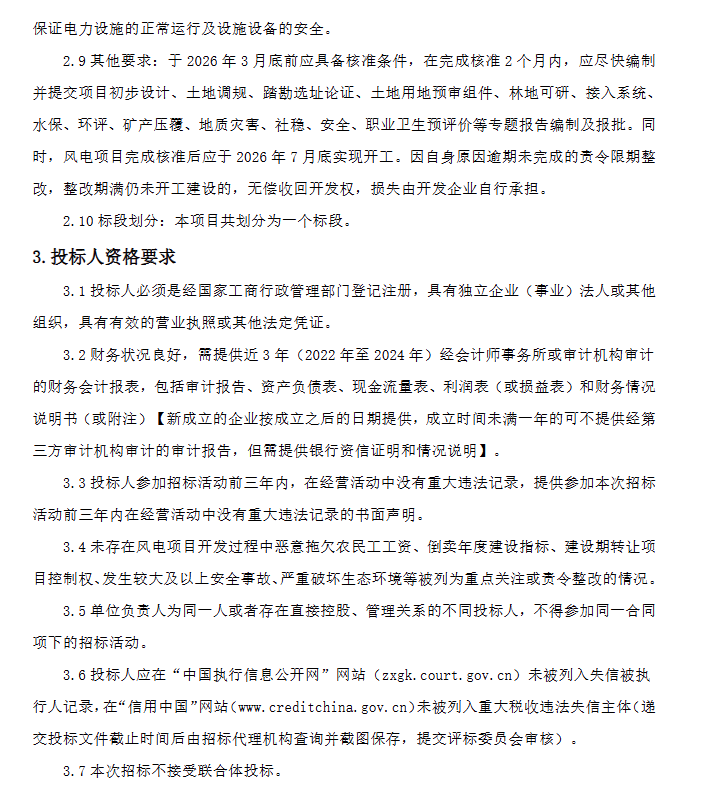

公告要求,项目于2026年3月底前应具备核准条件,在完成核准2个月内,应尽快编制并提交项目初步设计、土地调规、踏勘选址论证、土地用地预审组件、林地可研、接入系统、水保、环评、矿产压覆、地质灾害、社稳、安全、职业卫生预评价等专题报告编制及报批。同时,风电项目完成核准后应于2026年7月底实现开工。因自身原因逾期未完成的责令限期整改,整改期满仍未开工建设的,无偿收回开发权,损失由开发企业自行承担。
